Казахстан рассчитывает преодолеть дефицит электроэнергии и выйти на ее профицит к концу 2027 года. За счет ввода новых газовых и возобновляемых генерирующих мощностей резерв в энергосистеме республики должен составить около 1,3 млрд кВт·ч, ожидают в министерстве энергетики республики. Потребности внутреннего рынка при этом будут полностью покрыты уже в первом квартале того же года.

Масштабная кампания по наращиванию генерации стартует годом ранее. На 2026 год запланирован запуск сразу 2,6 ГВт новых мощностей. В этот объем входят четыре газовые электростанции, проекты по расширению двух действующих объектов, а также десяток новых площадок возобновляемых источников энергии.

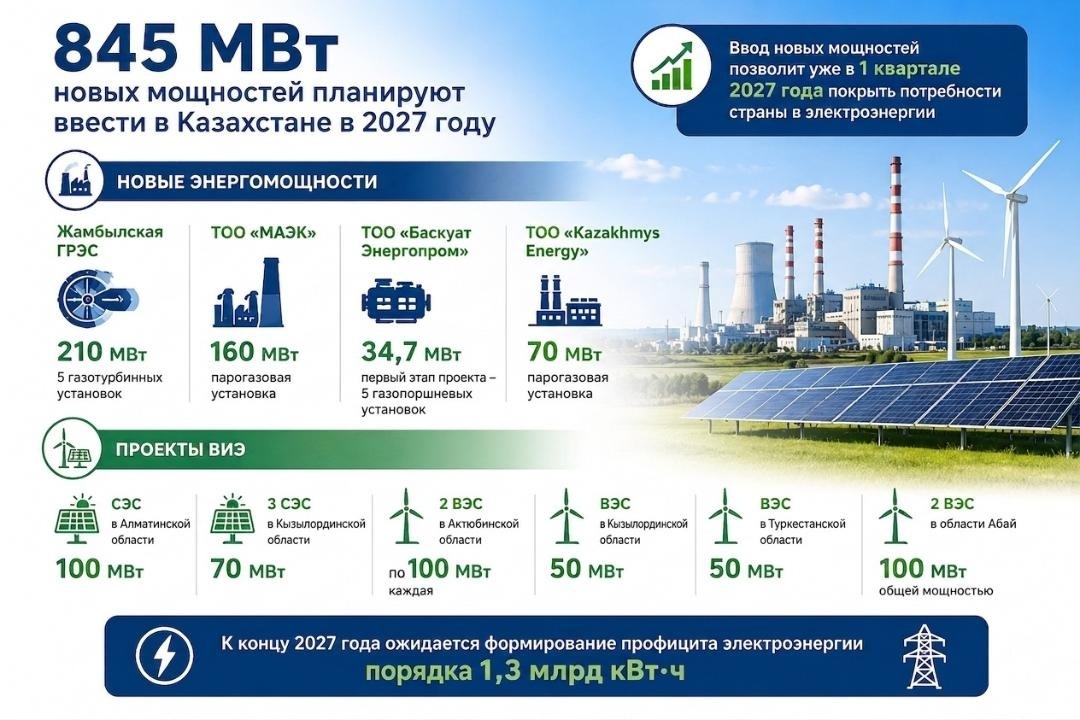

В 2027 году темпы ввода новых объектов составят 845 МВт. Часть этой энергии даст традиционная газовая генерация. На Жамбылской ГРЭС заработают пять газотурбинных установок суммарной мощностью 210 МВт. На площадке ТОО «МАЭК» появится парогазовая установка на 160 МВт. Аналогичный объект на 70 МВт запустит ТОО «Kazakhmys Energy». Кроме того, первый этап проекта ТОО «Баскуат Энергопром» даст энергосистеме 34,7 МВт за счет пяти газопоршневых агрегатов.

Существенная доля новых объемов 2027 года – 570 МВт – придется на зеленую энергетику. Строительство солнечных электростанций развернется в Алматинской области, где появится объект на 100 МВт, и в Кызылординской области, которая получит три площадки суммарно на 70 МВт. Ветропарки будут построены сразу в нескольких регионах. В Актюбинской области запустят две станции по 100 МВт каждая, в области Абай – две установки общей мощностью 100 МВт. Еще по 50 ветровых мегаватт получат энергосистемы Кызылординской и Туркестанской областей.
